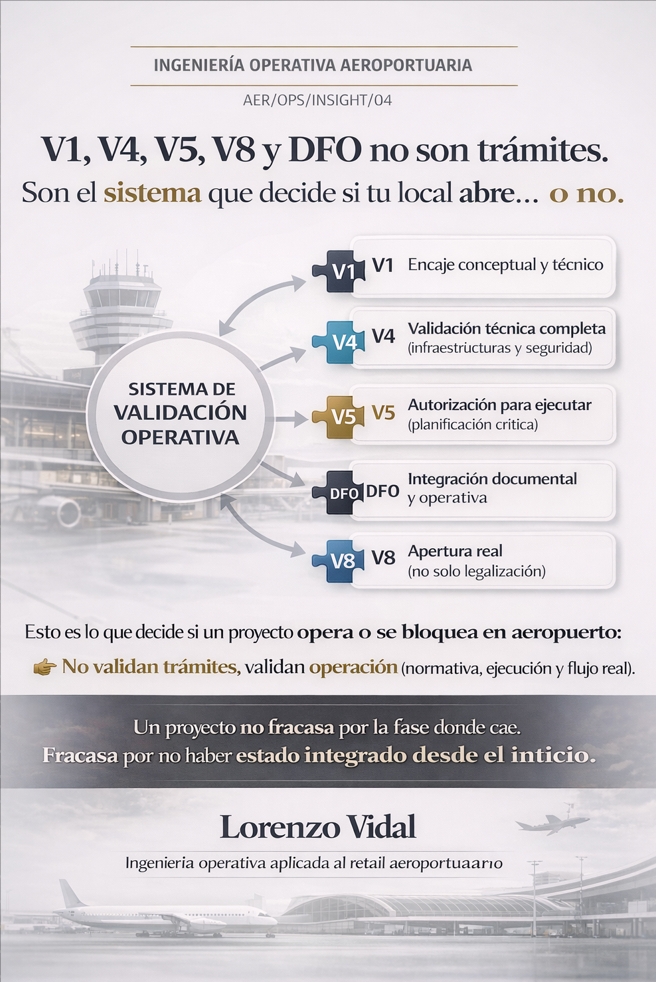

V1, V4, V5, V8 y DFO no son trámites, son el sistema que decide si tu local abres o no.
Muchos proyectos fallan porque interpretan V1, V4, V5, V8 y DFO como burocracia esto es un error muy común, en realidad son un sistema de validación operativa que si no los entiendes como tal, el proyecto se bloquea antes de abrir.
Uno de los mayores errores en proyectos de aeropuertos es pensar que las fases V1, V4, V5, V8 o DFO son simples pasos administrativos, no lo son en realidad, son un sistema de control que valida si tu proyecto es capaz de integrarse dentro del aeropuerto, no validan solo el diseño, validan si el proyecto puede operar una vez abierto al público y en integración con el aeropuerto y aquí está la diferencia.
CÓMO FUNCIONA REALMENTE EL SISTEMA
V1 — Encaje conceptual y técnico inicial, aquí no se valida solo una idea, también se valida si lo que planteas:
- Tiene sentido en el entorno aeroportuario
- Es compatible con operación y normativa
- Es viable antes de invertir más
Un error habitual es entrar con un diseño cerrado sin lógica operativa.
V4 — Validación técnica completa
Aquí el proyecto ya tiene que ser coherente:
- Instalaciones
- Seguridad (PCI, evacuación, etc.)
- Integración con infraestructuras del aeropuerto
Tiene que entenderlo el nuevo operador como que “no es un ok técnico”, es un filtro de viabilidad real. No solo tiene que estas bajo el CODIGO TÉCNICO y la Normativa Habitual, si no que tienes que aplicarle los condicionantes del Propio Aeropuerto, que en este caso, la mayoría tiene una forma autónoma de actuar en este sentido dada sus características.
V5 — Autorización para ejecutar (momento crítico)
Aquí es cuando AENA a través del ECOP te dice que puedes empezar los trabajos de tu local, normalmente se hacen planificaciones a una semana vista y con vigilancia de obra para ver si se han cumplido los objetivos y la coordinación de los trabajos si hubiera interrelación con las instalaciones o maniobras propias del aeropuerto.
Pero no solo es obra es:
- Planificación operativa
- Impacto en el aeropuerto
- Seguridad durante ejecución
- Coordinación con entorno activo
Aquí es donde muchos proyectos empiezan a no ser rentables por los costes indirectos producidos por la falta de los elementos anteriores.
V8 — Apertura real (no solo legalización)
No es solo “abrir la persiana” y ponerse a estar operativo es demostrar que:
- Todo funciona
- Todo está legalizado
- Todo está coordinado
Aquí es donde podemos comprobar el resultado de todo lo anterior.
DFO — Integración documental y operativa
El gran olvidado, aquí se conecta todo:
- Proyecto
- Normativa
- Ejecución
- Operación futura
Para cerrar un punto de apertura y centrarse en la operatividad del espacio, se ha de dejar al DFO cerrada, todos los trabajos terminados, la documentación entregada y no dejar pequeños flecos que NUNCA desaparecerán.
Estas fases no son lineales, son un sistema interconectado.
- Si fallas en V1 → arrastras el error
- Si fuerzas V4 → lo pagas en V5
- Si improvisas en V5 → no llegas a V8
- Si no cierra el V8 no tienes la DFO
- Si no cierra la DFO no tienes el local al 100%
Un proyecto en aeropuerto no se gestiona por fases, se gestiona como un sistema desde el inicio.
Mi especialidad en esto es:
- Anticipando validaciones
- Integrando operación
- Coordinando todos los agentes
No es que el proyecto no funcione, es que nunca estuvo preparado para pasar el sistema. Si estás trabajando en un proyecto en aeropuerto, la pregunta no es en qué fase estás, es si estás entendiendo cómo funciona el sistema completo.
